廣東MES POC測試怎么做?三類模式對比與避坑清單(2026)

2026-09-28 14:28:26

盈致科技


摘要:做MES選型,POC測試是繞不開的一步。但很多廣東工廠做完POC,反而更迷茫了——演示時功能看著都行,真到選型還是拿不定主意。問題出在哪?POC沒有代入本廠真實業務。

MESPOC(ProofofConcept,概念驗證)測試,是指工廠在正式簽約前,用本廠真實業務數據在演示或試點環境中驗證MES系統適配度的過程。對廣東珠三角注塑、SMT、家電、電子類工廠來說,POC是判斷廣東MES系統能否匹配自身車間工藝的關鍵手段。

一句話說透:POC不是看功能多不多,而是看系統能不能跑通你的工藝、物料和工單。


 廣東mes選型



一、為什么廣東工廠的POC容易流于形式

廣東制造業有個特點:行業集中、工藝差異大。注塑廠關心模具和版本BOM,SMT廠盯上料防錯,家電廠在意審廠追溯。但不少工廠做POC時,看的是服務商的通用demo,跑的是樣板數據,和自家車間完全是兩回事。


二、MESPOC測試的三種模式對比

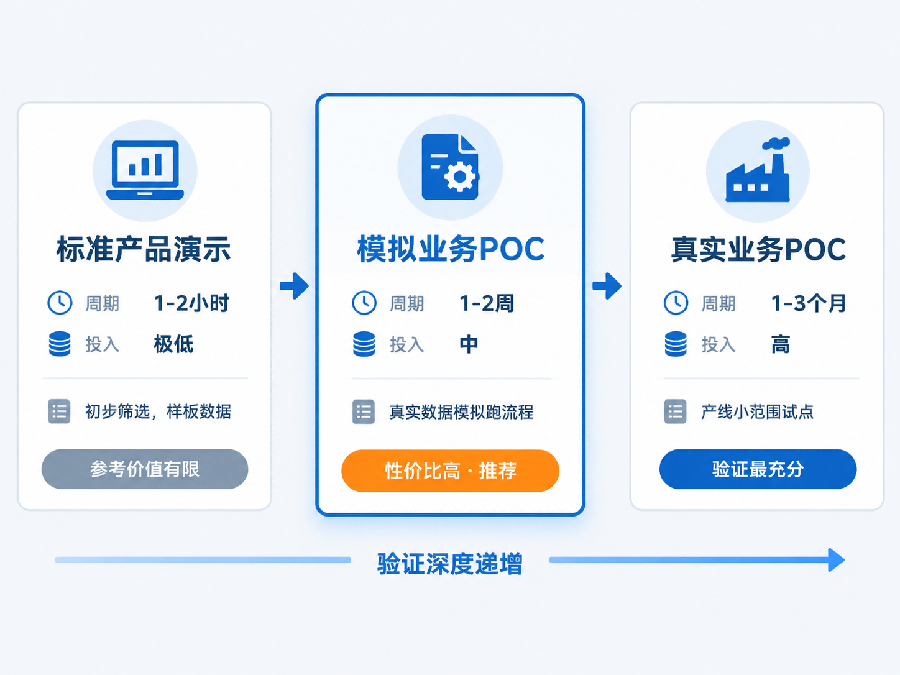

目前廣東MES服務商提供的POC模式,大致分為標準演示、模擬業務POC、真實業務POC三類,投入的時間、驗證深度差別明顯。





POC測試類型

測試內容

建議周期

工廠投入

適合場景

局限性

標準產品演示

服務商通用demo環境,展示通用功能

1-2小時

極低

初步篩掉明顯不匹配的廠商

樣板數據,體現不出本廠工藝痛點,參考價值有限

模擬業務POC

用工廠提供的BOM、工單、工藝,在演示環境模擬跑流程

1-2周

中(提供數據+2-3人配合)

大部分中小離散工廠,性價比高

非正式生產環境,不能做壓力驗證

真實業務POC

抽取產線真實業務,小范圍試點跑生產數據

1-3個月

高(占用產線+IT人力)

預算充足、項目規模大的工廠

耗時長,需要工廠投入較多人力,會占用產線資源



標準產品演示(1-2小時)

服務商用通用環境展示產品功能,適合初步篩選,快速排除明顯不匹配的廠商。但用的是樣板數據,看不出本廠工藝痛點,不能作為選型決策依據。

模擬業務POC(1-2周)

工廠提供真實BOM、工單、工藝路線,服務商在演示環境模擬跑業務流程。這是大部分中小離散工廠性價比最高的選擇,既能驗證適配度,又不占用產線資源。局限是非正式生產環境,無法做壓力驗證。

真實業務POC(1-3個月)

抽取產線真實業務,小范圍試點跑生產數據。驗證最充分,適合預算充足、項目規模大的工廠。但耗時長、需要工廠投入較多人力,還會占用產線資源。



MES POC避坑



三、廣東工廠如何選擇POC模式?對號入座

滿足下面任意2條,建議至少做模擬業務POC

屬于SMT、注塑、家電,有模具管理、上料防錯、版本BOM等特殊工藝訴求;

之前踩過數字化項目的坑,希望提前規避落地風險;

候選服務商有2-3家,需要橫向對比實際適配能力。

滿足下面任意2條,可考慮真實業務POC

項目預算高,計劃全車間大規模上線MES;

車間工藝復雜,定制需求較多,對系統穩定性要求高。

業務簡單、只需基礎報工追溯的工廠

可優先深度溝通方案,不必投入大規模POC。

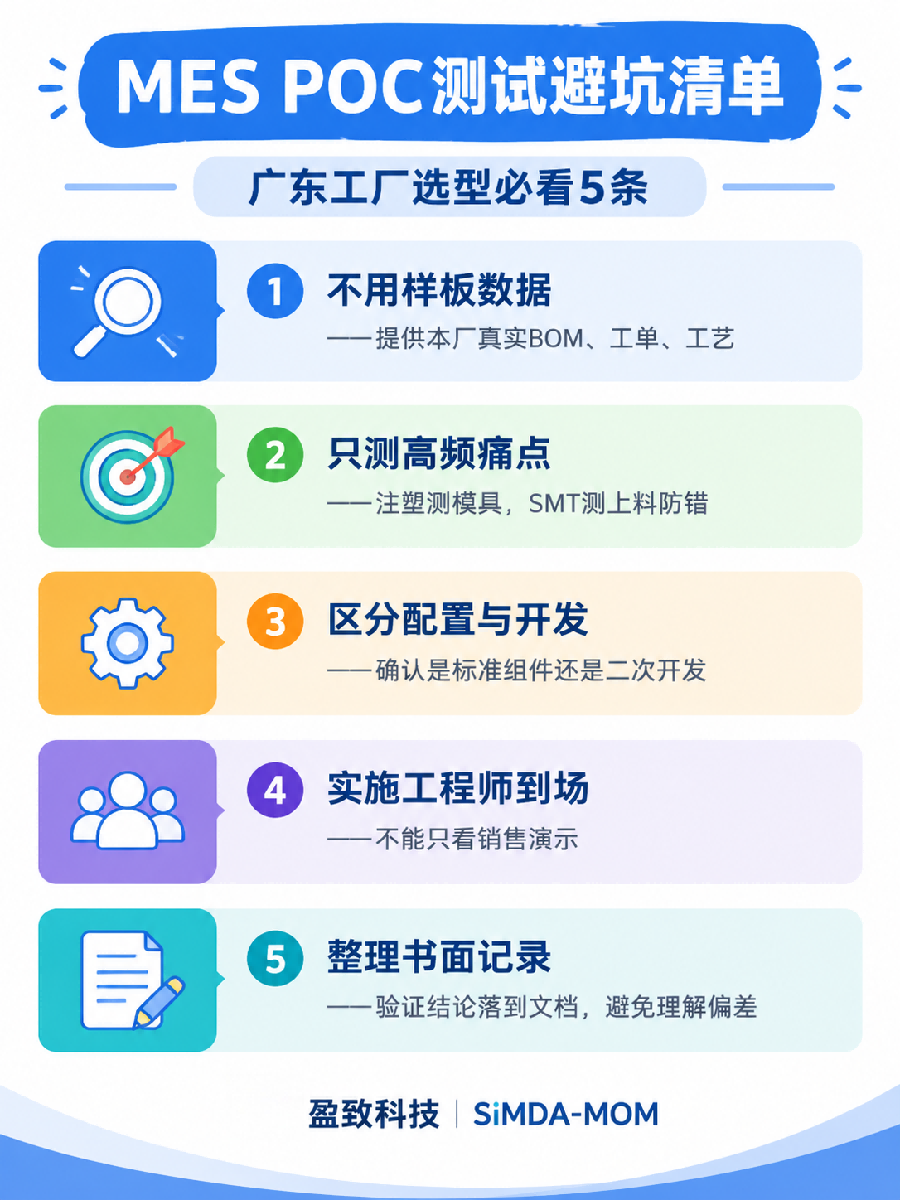

四、廣東本地MESPOC測試避坑清單

不要只用服務商自帶樣板數據 ——務必提供本廠真實BOM、工單、工藝路線作為測試素材;

重點測試自身的高頻痛點場景 ——別全盤瀏覽全部功能,注塑重點測模具,SMT重點測上料防錯;

區分"配置可實現"和"需要二次開發" ——POC里能跑通的功能,要確認是標準組件還是定制開發;

確認POC參與人員 ——不能只看銷售演示,要求實施工程師到場,觀察其對本地制造工藝的理解程度;

POC結束整理書面記錄 ——把驗證結論、可實現范圍整理成書面文檔,避免后期和正式項目出現理解偏差。


五、MESPOC常見問題FAQ

Q:選MES,是不是所有工廠都必須做POC?

不是。 業務簡單、只需要基礎報工追溯的工廠,可深度溝通方案;工藝復雜、有細分行業訴求的工廠,建議至少完成模擬業務POC。

必須做POC: SMT、注塑、家電等有特殊工藝訴求的工廠

可不做POC: 僅需基礎報工追溯的簡單業務工廠

Q:做POC,工廠需要準備哪些資料?

本廠真實BOM、典型工單、關鍵工藝路線、車間最頭疼的2-3個業務痛點場景。資料越真實,POC驗證價值越高。

Q:POC演示能跑通,是不是代表上線之后就沒有問題?

不是。 POC屬于模擬環境,正式上線還受基礎主數據、人員執行、設備對接影響。POC只能驗證功能適配,不能完全規避全部項目風險。

Q:POC中可以實現,為什么簽約后被告知需要二次開發?

POC階段要書面確認該能力屬于標準模塊還是定制開發,口頭承諾容易產生理解偏差。建議在POC結論文檔中逐項標注。



廣東mes系統



六、盈致科技SiMDA-MOM的POC服務

盈致科技服務珠三角大量離散制造企業,在珠海、深圳、中山設有本地辦事處。結合項目實踐,很多工廠POC踩坑,根源是沒有帶入自身業務場景。

SiMDA-MOM支持模擬業務POC,可導入客戶提供的物料、工單、工藝數據,針對注塑、SMT、家電等行業核心場景做流程驗證,幫助工廠在正式簽約前評估適配程度。

廣東MES系統選型,POC做扎實,后續落地才踏實。

?? 預約SiMDA-MOM模擬業務POC演示 ——用你的真實數據,驗證系統適配度。
